Do 16. 07. 2009

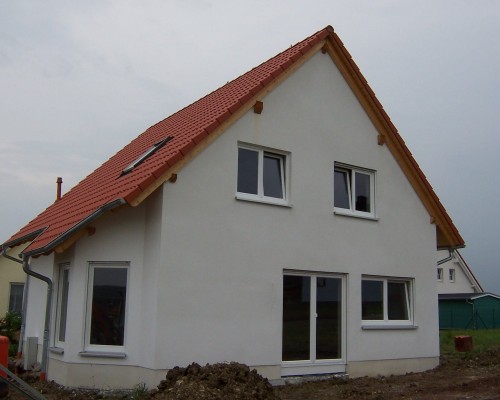

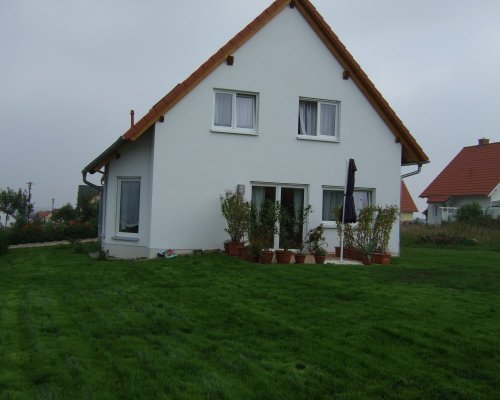

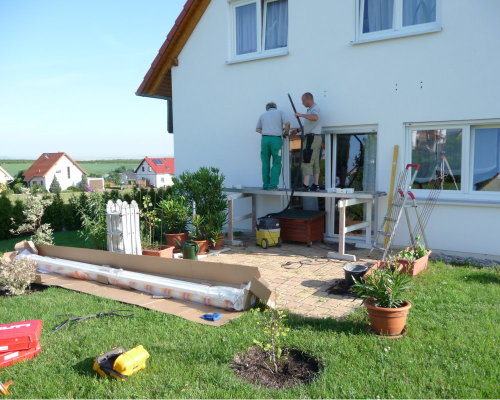

Nach langer Zeit ist mal wieder was Interessantes am Haus passiert. Manu hat ihre lang ersehnte Markise bekommen. Damit sie beim Lesen nicht in der Sonne brutzeln muss. Montiert und geliefert hat die Markise die Firma Heim und Haus.
Fr 12.12. 2008
Der Winter hat Einzug gehalten in unserem Ort. Es ist schon der dritte Winter im eigenen Haus. Und endlich einmal ist es Manu gelungen ein paar Bilder vom verschneiten Haus zu machen.
Fr 01. 08. 2008

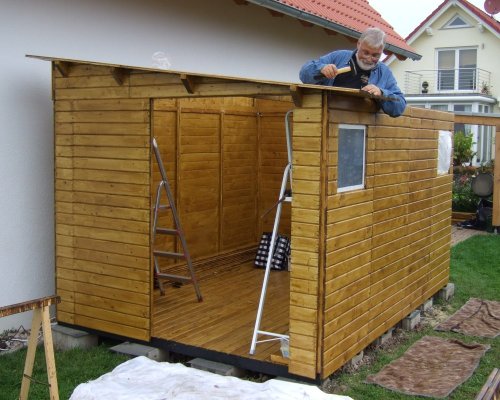

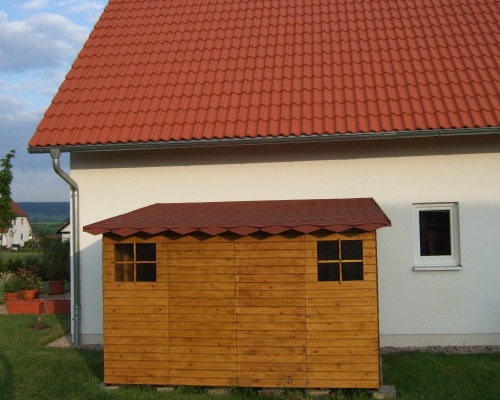

Heute haben wir letzte Hand an den Schuppen angelegt. Die Dachschindeln mussten an Vorder- und Rückseite des Daches festgeschraubt werden. Weil es so schön aussieht wollte Manu auch noch Fensterrahmen um die Schuppenfenster, die ja schon Fenstersprossen bekommen hatten. Anbei noch ein paar Bilder aus dem Garten.
Sa 17. 05. 2008
Trotz angekündigtem Regen haben Manu und ihr Vati sich aufgemacht das Schuppendach mit roten Dreiecksschindeln zu bedecken und noch ein paar weitere Schönheitsreparaturen vorzunehmen, wie der Austausch der gesplitterten Fenster und die Anbringung von Fenstersprossen.
So 11. 05. 2008
Die vergangene Woche stand ganz im Zeichen der Gartenarbeit. Es mussten Löcher ausgehoben, Büsche gepflanzt, das Unkraut zwischen den Pflastersteinen beseitigt und Rankkästen auf der Terrasse bepflanzt werden. Außerdem haben wir den Geräteschuppen mit Regalen ausgestattet.
Sa 29. 03. 2008
Spät im Winter gibt es doch noch ein bißchen Schnee. Leider ist er nur noch auf dem Rasen zu sehen.

Außerdem ein paar Bilder vom Dezember - da haben wir nach dem Bauprojekt Haus und Nachfolgeprojekt Schuppen noch ein Katzenaus auf der Terrasse errichtet.
Di 02. 10. 2007
Heute haben wir das Gerätehaus soweit fertig gestellt, dass es dicht und der Innenraum trocken ist. Ein bisschen Nieselregen gab es auch während wir das Dach angenagelt haben. Danach hat Manus Vati die Dachpappe verlegt und die Türen justiert.
Mo 01. 10. 2007
Seit gestern sind Manu und ihr Vati dabei unseren Schuppen ... will sagen Gerätehaus ... aufzubauen. Gestern haben wir 24 Hohlblocksteine als Fundament gesetzt und die Bodenplatte zusammen genagelt. In den Wochen zuvor mussten all die Bretter und Wände mit Holzschutzgrund und Lasur bestrichen werden. Nach dem Aufbau ist der letzte Anstrich nötig.
Mi 05. 09. 2007

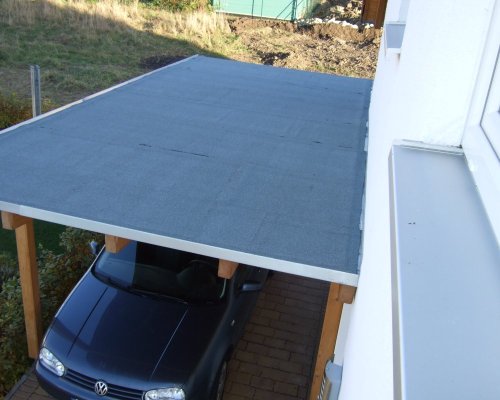

Vier Tage nach unserer Hochzeit ist nun auch unser Carport fertig gestellt worden. Nachdem wir Monate lang von der beauftragten Firma nur Versprechungen bekamen, haben wir am Montag einen ortsansässigen Handwerker mit dem Anbringen der Schweißbahnen und der Regenrinne beauftragt. Und siehe da heute ist er schon fertig!
Sa 01. 09. 2007
Heute ist unser (Manus) großer Tag. Nach über sieben Jahren Zusammenlebens geben wir uns heute das Ja-Wort in einer kleinen Kapelle im Kreise unserer Familie. Zum Mittag waren wir festlich Essen und Kaffee gab es in unserem großen Wohnzimmer.
Sa 25. 08. 2007
Drei Wochen nach der Aussat ist es schon richtig grün im Garten geworden. Das Gras wächst so schnell, dass wir auch schon ein Mal Rasen mähen mussten. Ein paar unbewachsene Flecken gibt es aber noch.
Sa 11. 08. 2007
Nur eine Woche nach der Aussat schauen bereits die ersten Rasenspitzen aus dem Boden. Wir hatten es zuerst für das Unkraut gehalten, das unter dem Humus war. Da stehen die Zeichen gut dass wir bis zum 1. September einen grünen Rasen haben.
Sa 11. 08. 2007
Da sich lange nichts getan, ist Manu nun zur Tat geschritten und hat nachdem wir Humusboden bekommen haben den Rasen ausgesät. Zuerst hat unser Tiefbauer den Humus auf dem Grundstück verteilt, anschließend ist Manu mit der schweren Rasenwalze über den Boden gegangen, hat dann ausgesät und nochmal gewaltzt.
Mi 25. 04. 2007
Da das Frühjahr so warm ist, konnten wir schon das erste Mal mit unseren Eltern auf der eigenen Terrasse Kaffee trinken. Zwischenzeitlich mussten wir noch mal den Sanitärinstallateur herbestellen, da ein Heizkörper leckte und die Heizung nicht zu den programmierten Zeiten ansprang. Hier halfen ein Reset und eine neue Dichtung. Die Restarbeiten am Carport sind leider noch nicht fertiggestellt worden.
Mi 07. 02. 2007
Heute waren die fleißigen Handwerker bei uns und haben den Carport aufgebaut. Regenrinne und Dachpappen werden dann nächste Wochen vom Dachdecker angebracht. Wir haben jetzt auch einen Stellplatz für die Mülltonnen hinterm Haus. Dieser wurde am Montag von den Tiefbauern gepflastert. Außerdem haben sie die Terrasse befestigt und die restlichen Rasenkanten für den Spritzschutz gesetzt.
Fr 02. 02. 2007
Am Mittwoch wurden die fehlenden Steine für die Einfahrt zugeschnitten und eingepasst. Das Auffüllen mit Sand kann erst erfolgen, wenn es trockenes Wetter gibt. Die Autos können wir aber trotzdem schon am Haus abstellen. Heute ist auch die Terrasse fertig gepflastert worden. Nächste Woche sollen dann die Rasenkantensteine für den Spritzschutz gesetzt werden.
Di 30. 01. 2007
Seit gestern nun sind die Pflasterarbeiten in vollem Gange. Die Einfahrt wurde gestern zur Hälfte und heute fast fertig gepflastert. Die Terrasse ist auch zur Hälfte fertig. Einige Steine müssen noch für die Einfahrt zugeschnitten werden. Auch der Sand zum Verfüllen fehlt noch. Die Terrasse ist kreuz und quer verlegt, während die Einfahrt reihenweise verlegt wurde.
Di 23. 01. 2007

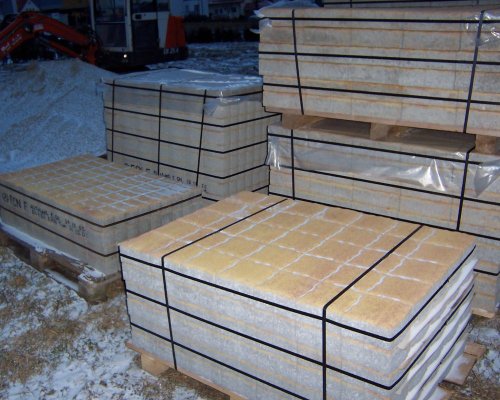

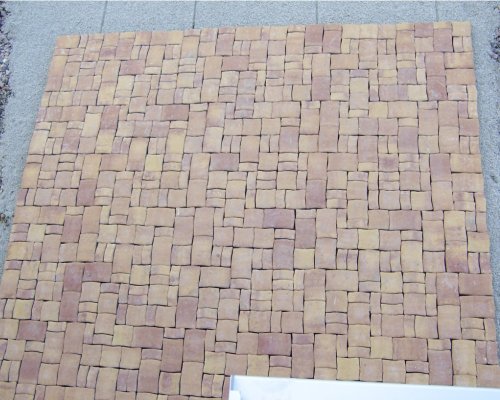

Heute sind die Pflastersteine für Einfahrt und Terrasse geliefert worden. Sie gefallen uns wirklich gut. Aufgrund des Wintereinbruchs kann im Moment jedoch nicht gepflastert werden. Gestern wurde noch der Bitumenanstrich auf den Sockelputz aufgetragen. Der Carport lässt auch noch auf sich warten.
Di 09. 01. 2007
Im neuen Jahr geht es auch erstmal nur langsam voran. Am Donnerstag letzte Woche wurden die Fundamente gegossen und die Einfahrt aufgefüllt. Heute wurde noch feineres Material aufgetragen und die Fläche geebnet. So bekommt man das erste Mal einen Eindruck wie breit die Einfahrt wird. Die 3 Meter Abstand zum Nachbarn sind nämlich nicht viel Platz. Für unsere Küche hat Manu mit ihrem Vati einen Arbeitsplatten-Küchentisch gefertigt und Stühle gekauft. Nächste Woche müsste es dann mit dem Aufbau des Carports weitergehen.
Fr 22. 12. 2006

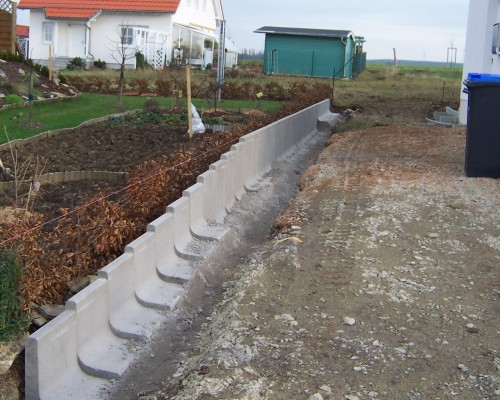

So viel ist dann vor Weihnachten leider doch nicht mehr passiert. Es wurden L-Steine als Begrenzung zum Nachbarn und Rasenkanten zum Garten hin gesetzt. Außerdem wurde der Spritzschutz vorm Haus gemacht - um das ganze Haus jedoch noch nicht. Da müssen wir uns noch in Geduld üben.
Do 14. 12. 2006
Juhu endlich beginnen die Arbeiten an unserer Einfahrt! Bereits im August hatten wir einen örtlichen Tiefbauer gebunden uns Einfahrt, Terrasse, Spritzschutz und Carportfundamente zu erstellen (auf die Garage hatten wir verzichtet, da diese zu eng am Nachbarn gewesen wäre). Wegen des Baubooms hat es leider bis jetzt gedauert bis es losgehen konnte. Wir hoffen nun bald nicht mehr mit matschigen Schuhen ins Haus zu kommen.
So 01. 10. 2006
Diese Woche wurde endlich der ausstehende Anstrich der Dachunterseiten gemacht. Außerdem war Manu fleißig und hat mit Hilfe von Axels Mutter und Neffen die Koniferenhecke an den beiden Straßenseiten des Grundstücks gepflanzt. Allein wäre das nie was geworden. Jetzt warten wir noch auf unsere Terrasse und Einfahrt, die wir schon im August bei einem örtlichen Tiefbauer beauftragt haben.
So 10. 09. 2006
An unserem letzten Urlaubstag wird noch mal kräftig rangeklotzt. Axels Mutter hat uns Gardinen genäht und hängt diese nun auf. Manus Mutti putzt derweil die vom Kleister und Bauschmutz verdreckten Fenster. Sogar Manus Kumpel Mario ist vorbeigekommen und wurde zum Anbringen der Jalousie im Gäste-WC und Verlegen der Übergangsschienen fürs Laminat eingespannt.
Do 31. 08. 2006
Heute war überraschend schon der Elektriker da und hat seine ausstehenden Arbeiten durchgeführt. Das heißt wir haben jetzt Strom im Bad! Die Möbelaufbauarbeiten gehen langsam voran. Wir wollen es aber auch langsam angehen lassen. Schließlich haben wir endlich mal Urlaub nach dem langen Hausbau. Manu hat bisher erst ca. 5 Kisten von über 30 ausgepackt. Aber zuerst müssen ja auch die Schränke stehen. Heute Abend hat Axel die Miezen das erste Mal rausgelassen. Sie sind aber noch sehr ängstlich.
Di 29. 08. 2006

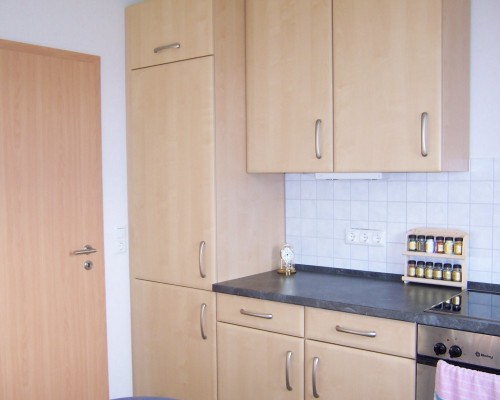

Heute ist unsere neue Küche von Nobilia geliefert und in 5 Stunden aufgebaut worden. Manu ist super glücklich. Endlich eine Spülmaschine! Was noch fehlt sind noch ein passender Küchentisch mit Stühlen. Darauf müssen wir uns noch etwas warten. Die Beleuchtung in der Küche ist ein Geschenk von Manus Vati und seiner Frau.
Mo 28. 08. 2006
Nachdem Manu mit ihrem Vati das ganze Wochenende Lampen, Gardinenstangen und Rollos angebracht hat, konnte heute der Umzug erfolgen. Die letzten Sachen haben wir noch vor dem Eintreffen der Umzugsfirma um 8 Uhr eingepackt. Gegen 13 Uhr waren alle Möbel im Haus und wir konnten die verängstigten Miezen nachholen, die wir dann aber auch nicht mehr wieder gesehen haben, weil sie sich unterm Sofa versteckt haben. Am Nachmittag kam Axels Mutter überraschend mit Kuchen vorbei und wurde gleich zum Bettaufbauen eingespannt. Irgendwo muss man die erste Nacht im eigenen Haus ja verbringen!
Fr 25. 08. 2006

Nun ist es soweit und wir werden endlich Hausbesitzer! Als wir zu unserem Termin eintreffen sind die Fließenleger noch dabei die letzten Abschlüsse mit Acryl zu schließen. Die Schuttreste wurden entfernt und die Treppe eingebaut. Sie hat uns richtig begeistert! Da wir nur bei der normalen Buchetreppe geblieben sind, haben wir nicht mit so einer schicken Treppe gerechnet. Auch der Verlauf der Treppe unterhalb des Fensters hat geklappt. Nach eingehender Bemusterung des gesamten Hauses wurden noch folgende zu erbringende Leistungen festgestellt: 3 Fenstergriffe müssen getauscht werden, die Dachdecker müssen die Regenrinne in der Mitte anheben, da das Wasser sonst nicht abfließen kann und der Dachüberstand muss noch gestrichen werden. Hier ist der Handwerker schon seit Wochen im Rückstand und Domizil wird wahrscheinlich einen anderen Zimmerer engagieren. Ansonsten wurde der Bauzeitplan super eingehalten. Und wir konnten die von uns vergebenen Maler und Belagsarbeiten auch schon durchführen lassen. Ein dickes Lob an unseren Bauleiter! Nachdem wir die Schlüssel zu unserem eigenen Haus erhalten haben, sind wir Essen gefahren um auf unser Haus anzustoßen und weil fast 3 Stunden Hausübergabe nun mal hungrig machen...
Di 22. 08. 2006
Heute haben wir unseren Bauleiter und unsere Sachverständige getroffen um zu prüfen, welche Leistungen noch bis zur Hausübergabe am Freitag zu erfolgen haben. Die gestern verlegten Fließen auf dem Boden im Bad und Gäste-WC müssen noch verfugt werden. Schutt und Putzreste sollen noch entfernt werden. Die Sanitärartikel sollen am Donnerstag eingebaut werden, die Treppe morgen. Auf den Elektriker müssen wir noch warten, der Bauleiter will ihn gleich anmahnen. Bis Freitag sollen wir noch die Fenster und die Haustür putzen um mögliche Kratzer zu finden.
So. 20. 08. 2006

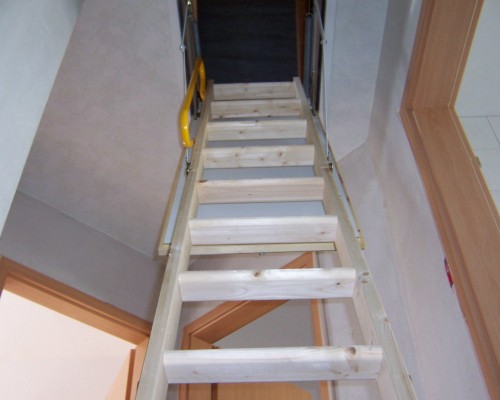

Da Manus Schwester zu Besuch war, haben wir die Gelegenheit zu einer Hausbesichtigung genutzt und das erste Mal den Spitzboden betreten. Über den vielen Platz waren wir richtig erstaunt! Wir können ihn wenn wir möchten auch noch ausbauen. Beim Abstieg vom Boden haben wir bemerkt, dass der Putz teilweise nicht sauber bis unter die Türrahmen verläuft.
Sa 19. 08. 2006
Heute haben wir den Elektriker getroffen um die Netzwerkanschlüsse und die Anzahl der Lautsprecherkabel im Wohnzimmer zu besprechen. Leider ist der Elektriker nächste Woche im Urlaub, so dass wir erst nach unserem Umzug die Steckdosenverkleidungen und die Telefondosen erhalten werden. Das Netzwerk und der Strom werden jedoch funktionieren und ein Telefon können wir auch schon im Hausanschlussraum anschließen, sofern Arcor uns rechtzeitig anschließt. Dazu fehlt aber noch die Freigabe von der Telekom. Im Bad werden wir auch auf Strom verzichten müssen, da die Wandfließen zwar schon angebracht aber noch nicht verfugt sind und so möchte der Elektriker noch keine Spannung auf die Dosen legen.
Mi 16. 08. 2006

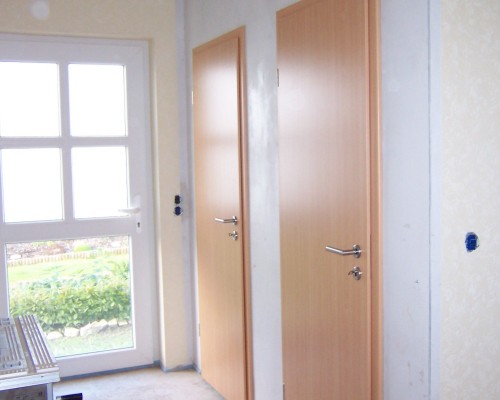

Pünktlich sind heute die Innentüren eingebaut worden. Mit den Fließenarbeiten geht es allerdings nicht so schnell voran. Gestern wurde nichts gemacht und heute nur die Abdichtung um die Dusche und Wanne aufgetragen. Diese Woche können wir noch nicht mit einer Fertigstellung rechnen, erklärt der Fließenleger. Bis Ende nächster Woche müsste aber alles fertig sein. Das können wir nur hoffen, da am Montag darauf unsere Umzugsfirma kommt.
Mo 14. 08. 2006
Wie besprochen haben heute die Fließenleger mit der Arbeit begonnen. Sie haben den Boden und Arbeitsbereich in der Küche gefließt. Mal sehen wie schnell sie vorankommen. Das Laminat ist nun auch bis auf die Sockelleisten im Obergeschoss und im Wohnzimmer fertig.
Do 11. 08. 2006

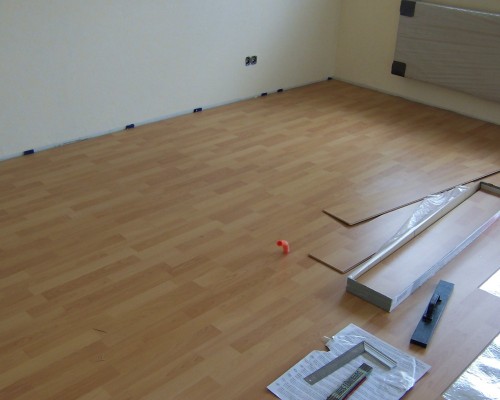

Heute wurde mit dem Verlegen des Laminats begonnen. Wir haben uns entschlossen es doch lieber vom Fachmann machen zu lassen und sind mit dem Ergebnis zufrieden. Außerdem haben wir jetzt provisorisch einen Briefkasten angebracht. Die Nachbarn mussten nämlich schon einmal Post für uns entgegennehmen.
Sa 29. 07. 2006

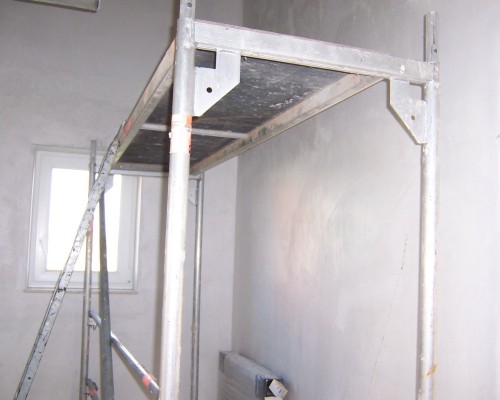

Endlich ist das Gerüst gekommen und die Trockenbauer sind fleißig am werken. Ein bißchen improvisieren müssen sie aber trotzdem, da das Gerüst nicht mal die Höhe der Decke hat. Als letzten Schliff haben die Trockenbauer noch unsere Bodentreppe eingebaut.
Do 27. 07. 2007
Nun haben auch die Trockenbauer mit der Arbeit begonnen. Es fehlt Ihnen aber noch ein Gerüst, damit sie im Flur an die Decke kommen. Die hätte der Rohbauer schon vor Langem aufstellen müssen, statt dessen haben alle Gewerke die Leiter unseres Nachbarn benutzt. Das muss der Bauleiter möglichst schnell ändern. Die Heizung ist mittlerweile in Betrieb genommen.
Fr 21. 07. 2006

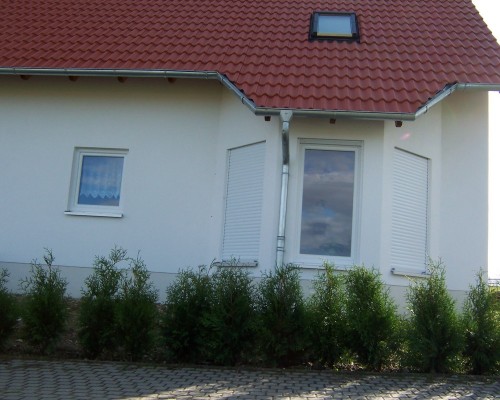

Ohne große Hoffnung, dass sich mittlerweile etwas am Bau getan hat, sind wir heute noch auf die Baustelle gefahren. Hier sind lediglich die Rolläden hinzugekommen. Am Montag hatten wir nach ihnen gefragt und heute sind sie schon da. Unser Bauleiter macht seine Sache gut. Im Hausanschlussraum ist uns ein Klackern von der Heizungsanlage aufgefallen. Wie sich heraustellte war die Anlage immer noch nicht in Betrieb, aber die Pumpe war schon angeschaltet und hatte sich heiß gelaufen. Das wollen wir dem Bauleiter noch melden.

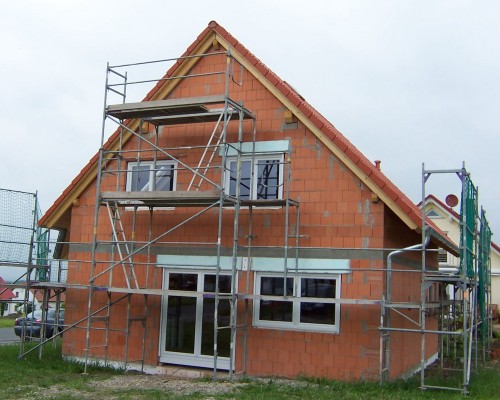

Mo 17. 07. 2006
Heute hatten wir einen Termin mit dem Bauleiter und der Sachverständigen, die wir beide schon länger nicht gesehen hatten. Sie erklärten, dass die Deckenrisse als Haarrisse zählen und hinzunehmen sind. Sie entstehen wenn die Herrstellungszeit der Decke zu kurz ist. Für den weiteren Ablauf meinte der Bauleiter, dass er die Innentüren und Treppe in der 33. KW setzen lassen wollte. Da wir bis dahin aber tapeziert und Laminat verlegt haben wollen, baten wir ihn die Gewerke erst für die 34. KW zu bestellen.
Fr 14. 07. 2006
Wir wollten heute mal schauen, was es neues auf der Baustelle gibt, aber leider war seit Montag niemand mehr da. Auch der Heizkörper im Gäste-WC, der am Montag noch fehlte, ist noch nicht angebracht. Beim Umsehen im Haus haben wir aber ein Gewirr von Spachtelstellen im Wohnzimmer entdeckt. Hier wurden Unmengen an Rissen dichtgemacht. Hoffentlich ist das kein Grund zur Sorge. Am Montag treffen wir den Bauleiter vor Ort und werden das ansprechen.
Mo 10. 07. 2006

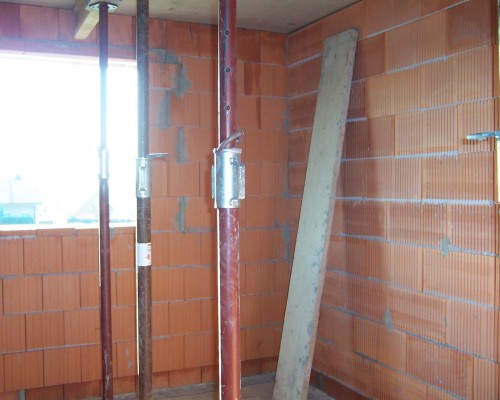

Gespannt, was der Sanitärinstallateur heute geschafft hat, sind wir heute zum Haus gefahren. Die Heizung sollte installiert und an den am Freitag bezahlten Gaszähler angeschlossen werden. In Betrieb ist die Heizung jedoch noch nicht, da der Stromzähler noch fehlt. Den sollte die EON diese Woche noch liefern, wenn das Geld dafür eingetroffen ist.
Fr 07. 07. 2006
Über eine Stunde hat es gedauert um zu EON zu fahren und das Geld für den Gasanschluss bar zu bezahlen. Anschließend mussten wir schnell weiter auf die Baustelle wo wir den Treppenbauer treffen wollten. Dieser meint, dass es vermutlich klappt, dass die Treppe knapp unter dem Fenster im Flur verläuft und somit nicht von außen zu sehen ist. Vor allem aber können wir das Fenster dann auch öffnen. Negativ war jedoch, dass die neue verputzte Südwand nach dem Regen Farbe von den Fetten abbekommen hat. Wir haben den Bauleiter informiert und müssen warten wie es weitergeht.
Do 06. 07. 2006
Heute hatten wir einen Termin mit der Küchenberaterin und haben den Handwerkern bei der Erstellung der Hausanschlüsse zugesehen. Am Abend hat sich ein Techniker von EON gemeldet, ob wir die Gasanschlussrechnung schon bezahlt hätten, da er sonst nicht den Gaszähler am Montag setzen darf. Diesen braucht aber der Sanitärinstallatuer um die Heizung in Betrieb zu nehmen. Wir hatten die Überweisung heute beauftragt, aber bis Montag wird sie wohl kaum da sein. Nun müssen wir die Überweisung stoppen und bar bezahlen, weil die EON nicht mit sich reden lässt.

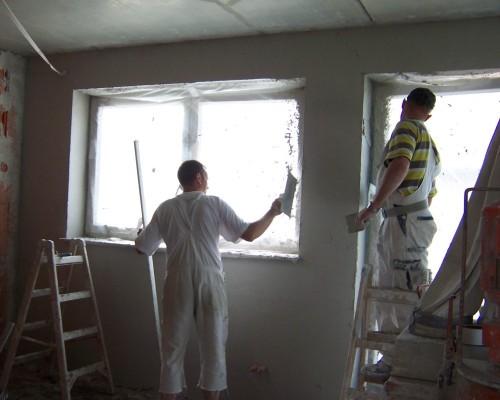

Sa 01. 07. 2006
Dies ist der zweite Samstag an dem wir die Putzer bei der Arbeit antreffen. Heute legt sogar der Chef selbst mit Hand an. Außerdem will sich Nachbars kleiner Kater miteinbringen, er ist schon mit Putz überseht. Innen können wir den am Dienstag gelegten Estrich besichtigen. Die Scheiben sind komplett beschlagen und mit Wassertropfen überseht. Zum Glück ist unser Nachbar so nett während der nächsten Zeit das Haus kräftig zu lüften. Wir haben mittlerweile die ausstehenden Gutschriften erhalten.
So 25. 06. 2006
Heute haben wir uns die Fußbodentemperierung im Bad angesehen, die am Freitag installiert wurde. Der Blower Door Test ist am Donnerstag mit einem akzeptablen Wert erfolgreich durchgeführt worden. Zwei Stellen werden sicherheitshalber noch mal bearbeitet. Am kommenden Dienstag wird der Estrich verlegt und am Ende der Woche der Aussenputz angebracht.
Mi 21. 06. 2006

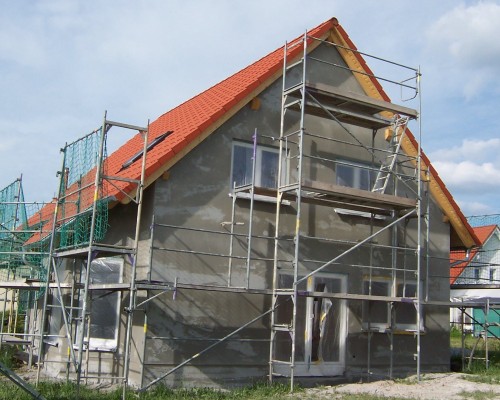

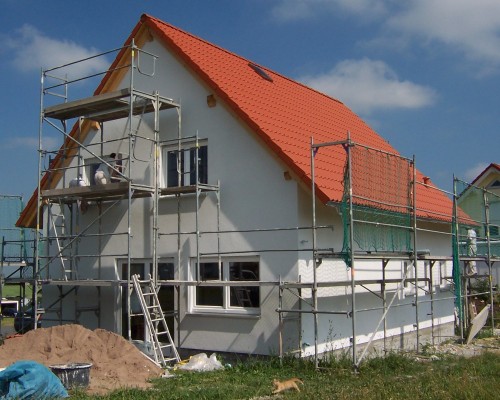

Heute haben wir die Farbe für die Dachunterseiten (Eiche) und den Aussenputz ausgesucht. Der Putzer meinte, dass Rillenputz zu dreckanfällig ist daher haben wir uns nun für 2 mm Strukturputz entschieden. Der Aussenputz ist möglicherweise schon bis zum Wochenende fertig. Den fertigen Innenputz konnten wir heute schon besichtigen. Jetzt kann der Estrich doch noch planmäßig kommen.
Sa 17. 06. 2006

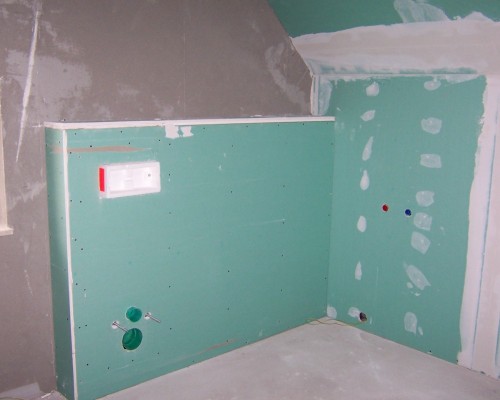

Überraschend trafen wir heute die Putzer auf der Baustelle an. Diese teilten uns mit, dass sie, weil der Elektriker am Montag noch nicht fertig war zunächst auf eine andere Baustelle sind und nun erst mit dem Innenputz anfangen können. Dadurch sind wir nun 1 Woche hinter dem Bauzeitplan. Ansonsten konnten wir uns überzeugen, dass die von uns bemerkten Fehler bereinigt wurden. In der kommenden Woche soll der Blower Door Test stattfinden.
Fr 09. 06. 2006

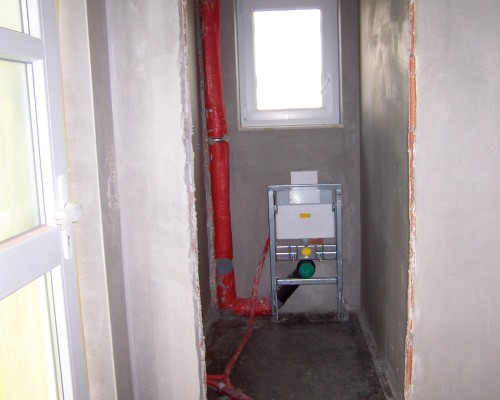

Heute haben wir uns den Aussenputz und die Arbeiten der Sanitärfirma angesehen. Die Heizung wird im Hausanschlussraum mit untergebracht. Der Architekt hatte sie aber fälschlicherweise im Hauswirtschaftsraum geplant, daher müssen wir nun das Abluftrohr in Axels Arbeitszimmer in Kauf nehmen. Die Lage des Küchenanschlusses und des Wannenabflusses sind nicht so wie von uns gewünscht. Das wollen wir noch klären.
Fr 02. 06. 2006

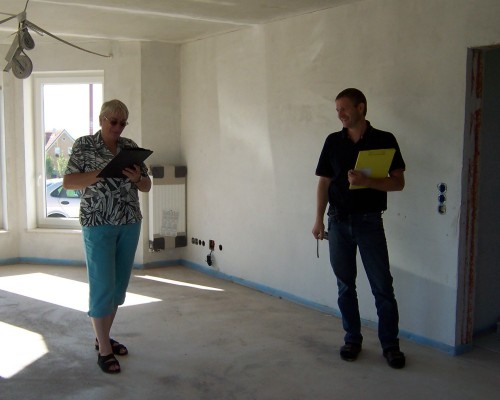

Heute haben wir mit unserer Sachverständigen und dem Bauleiter die Rohbauabnahme durchgeführt. Der Riss in der Küchendecke muss noch fachgerecht behandelt und die gebrochenen Ziegel verspachtelt werden. Außerdem mussten wir erneut um Klärung der Gutschrift für den geringeren Gründungsaufwand bitten. Der E-Zähler und die Heizanlage sollen nun im Anschlussraum angebracht werden, wodurch der Hauswirtschaftsraum komplett als Abstellraum genutzt werden kann. Vom Putzer haben wir erfahren dass der Außenputz in vier Wochen fertig sein wird. Dann erst können wir die Hausanschlüsse legen lassen.
Mi 31. 05. 2006
Heute wurden die Fenster eingesetzt und wir sind nun erst mal ausgesprerrt aus unserem Haus. Leider hat der Elektriker, der mit uns die Lage der Steckdosen klären wollte, den Schlüssel vergessen und wir planen die Stromauslässe nun auf dem Papier. Zusätzlich haben wir die Installation eines Netzwerks und der Leerrohre für die Lautsprecher im Wohnzimmer bestellt. Domizil hat den Elektriker jedoch mit weniger Leistungen als in unserem Vertrag stehen beauftragt. Nun haben wir um eine Gutschrift für die Antennenleerrohre und die Sprechanlage gebeten, die Anbringung des Wäschetrockneranschlusses soll Domizil noch beauftragen.
Do 25. 05. 2006

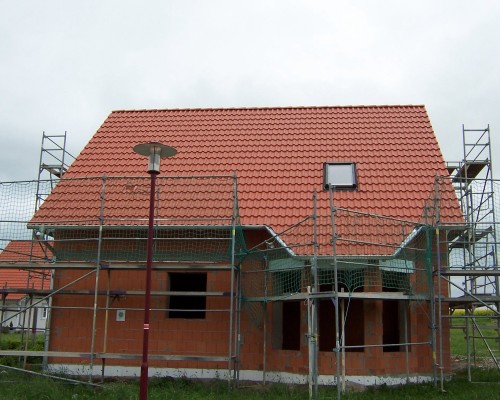

Am verregneten Männertag haben wir uns aufgemacht das am Dienstag fertig eingedeckte Dach zu besichtigen. Besonders schön ist, dass wir ein Dachausstiegsfenster auf der Ostseite bekommen haben. Unsere Sachverständige hat uns dazu geraten, da man den Spitzboden ja auch entlüften muss.
Mo 22. 05. 2006

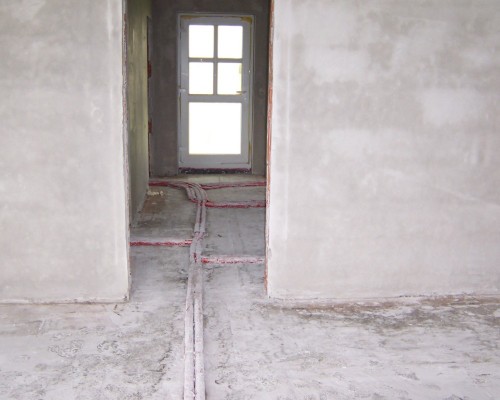

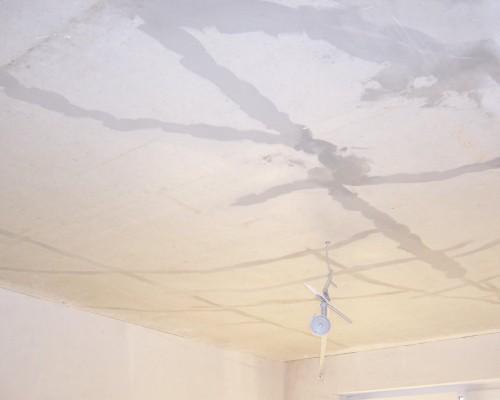

Heute haben wir mit unserer Sachverständigen die Dachbespannung überprüft und festgestellt, dass in der Küche und dem angrenzenden Hausanschlussraum die Decke gerissen ist. Sie ist vermutlich beim Anbringen der Decke gebrochen. Unsere Sachverständige hat diesen Mangel bei Domizil gemeldet.
Di 16. 05. 2006

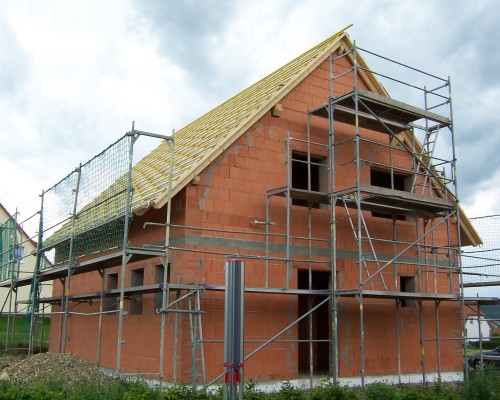

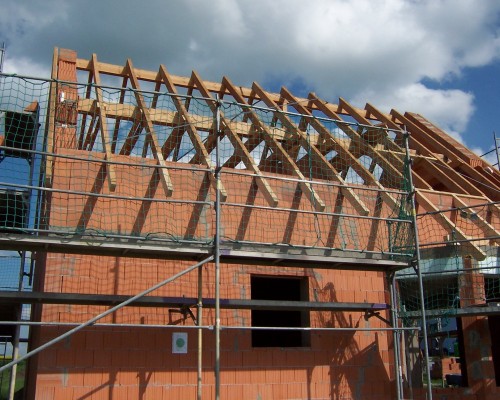

Am Sonntag erhielten wir Bescheid, dass der Zimmermann nun schon heute den Dachstuhl richten wird. So kurzfristig konnten leider nur ein paar Gäste am Richtfest teilnehmen.
Mi 10. 05. 2006
Am Dienstag wurde das Gerüst aufgestellt und das Setzen der Innenwände im Dachgeschoss angefangen. Leider ist der Zimmermann noch nicht so weit, so dass der Dachstuhl erst Ende nächste Woche gerichtet werden kann. Womit wir dann zwar genau im Bauzeitplan liegen aber unser Vorlauf wieder hin ist.
Do 04. 05. 2006
Unser Rohbauer hat sofort mit der Erhöhung des Drempels auf der Ostseite weitergemacht und die Giebelwände schon fast fertig gestellt. Die neuen Pläne des Architekten sind auch schon da. Laut Bauleiter muss nun noch eine Lage Ziegel auf den Erker aufgebracht werden. Insgesamt sind wir immer noch eine Woche vor dem Zeitplan.
Mi 03. 05. 2006

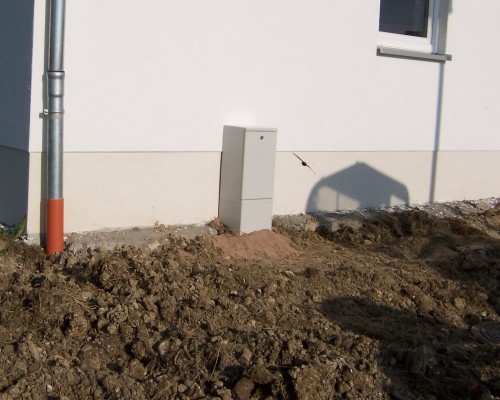

Heute waren die Versorger auf der Baustelle um die Lage der Hausanschlüsse zu klären und die Arbeiten untereinander abzustimmen. Danach haben wir das Obergeschoss besichtigt und festgestellt, dass die Drempelhöhe laut Planung nur auf der Erkerseite 1m beträgt und auf der anderen Seite 50cm, obwohl wir extra die Comfort Ausstattung von Domizil gewählt haben um einen höheren Kniestock zu haben. Da lagen unsere Nerven blank, schließlich sollte es schon mit dem Giebel weitergehen. Der Architekt gab an von Domizil nur die Unterlagen für ein Standardhaus erhalten zu haben. Glücklicherweise hat sich unser Bauleiter der Sache angenommen und eine Umplanung veranlasst. Nun verzögert sich der Bau allerdings um diese Zeit.
Sa 29. 04. 2006

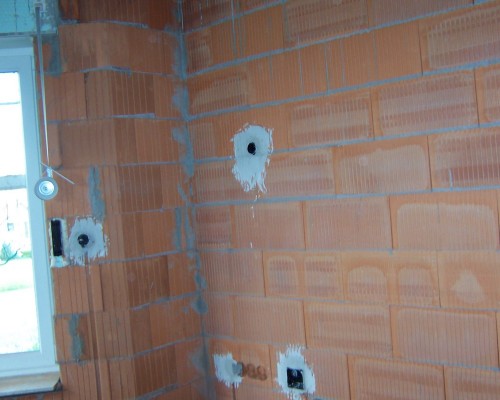

Bei unserem heutigen Besuch auf der Baustelle fiel uns auf, dass in der Küche schon der Wasseranschluss vorbereitet worden ist. Allerdings an der falschen Wand! Und dabei ist die Küche schon bestellt und bezahlt. Glücklicherweise haben wir noch die Emails in denen wir dem Architekten und Domizil die Küchenpläne geschickt haben. Unser Bauleiter will die Umlegung der Wasserleitung dann mit dem Sanitär- und Heizungsbauer klären und Manu kann ihre Spüle unter dem Fenster behalten.
Fr 28. 04. 2006
Bis Donnerstag haben die Handwerker das Erdgeschoss fertiggestellt und die Rollädenkästen im Wohnzimmer angebracht. Heute wurde die Erdgeschossdecke stückweise mit dem Kran auf die Wände gesetzt und mit Stangen abgestützt. Unsere Bausachverständige informierte uns, dass im Erker kein Platz für die manuelle Bedienung der Rolläden ist und wir Domizil fragen müssen, wer die Kosten für elektrische Rolläden übernimmt.

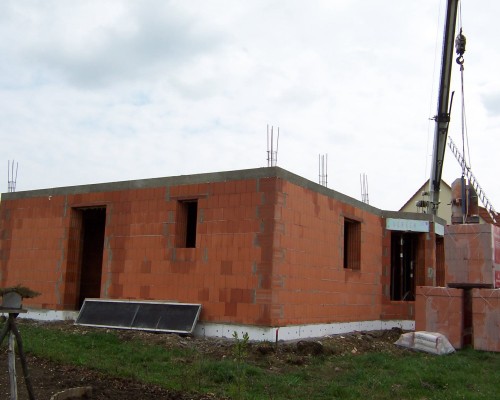

Di 25. 04. 2006

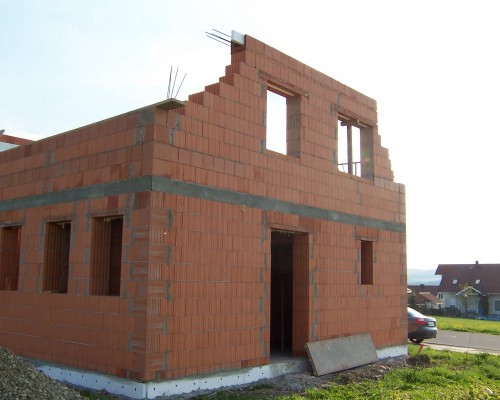

Innerhalb von zwei Tagen stehen schon fast alle Erdgeschosswände und man kann den Erker, die Fenster und die Türen erkennen. So wirkt das Haus auch schon viel größer als bei unserem ersten Besuch. Obwohl die Innenwände noch nicht eingehängt sind, können wir uns die Größe der Zimmer schon gut vorstellen.

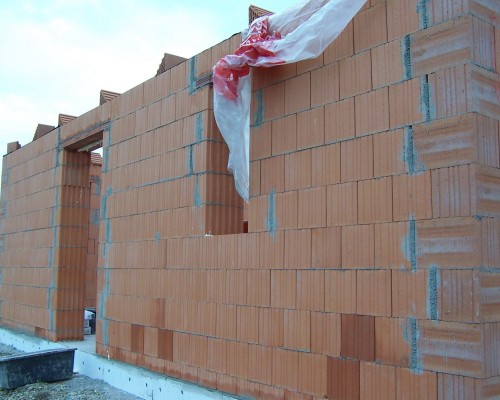

Mo 24. 04. 2006

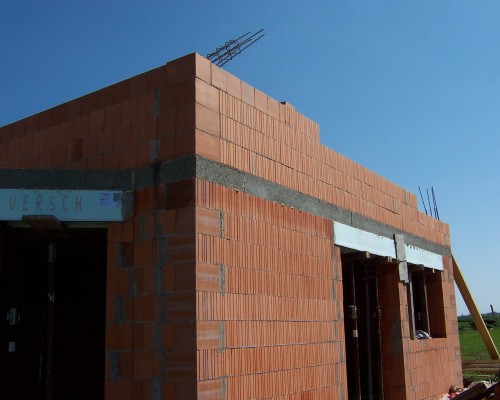

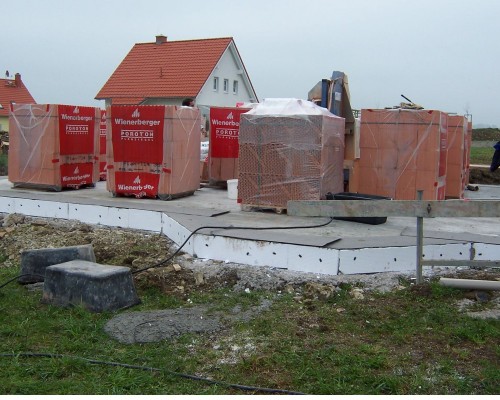

Beim Abliefern des Wasserzählers um 8 Uhr morgens sind die Ziegel für die Wände bereits geliefert. Bis zum Wochenende sollen die Wände fertig sein und auch noch die Decke gesetzt werden. Auf den Fotos sieht man auch gut die Einzelhülsen für die Hauseinführung.
Fr 21. 04. 2006

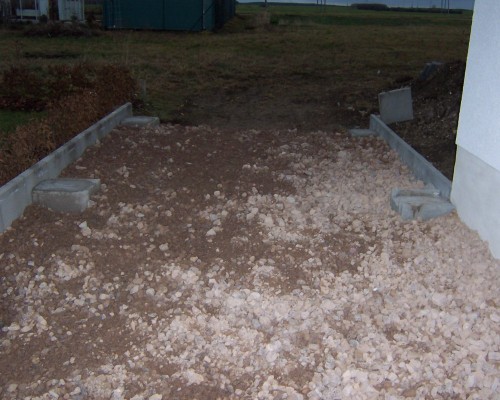

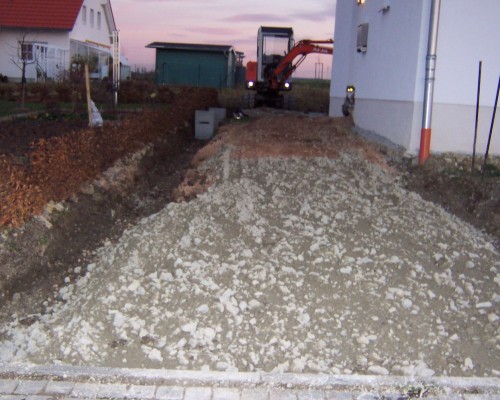

Vor Ort haben wir die Handwerker bei der Fertigstellung der Bodenplatte angetroffen. Die Baugrube wurde am Vortag ausgehoben und mit Kies verfüllt.

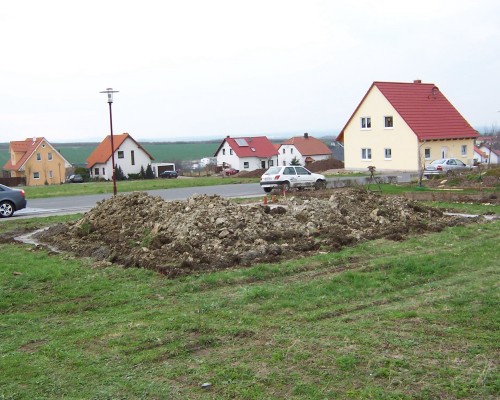

Di 18. 04. 2006

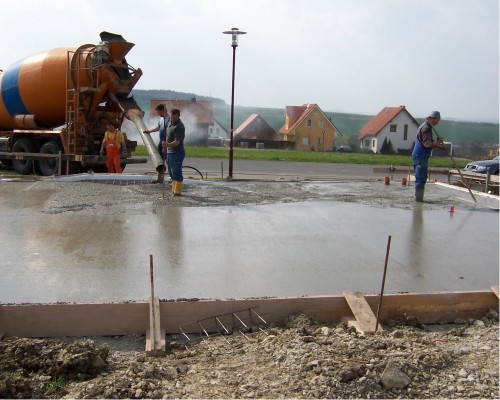

Am ersten Bautag wurde die Grobabsteckung vorgenommen und der Beton für das Streifenfundament wurde in die Erde eingebracht. Der Grundriss wirkt viel kleiner als in der Planung. Man könnte meinen die Möbel passen gar nicht hinein.
